世界首个|±800千伏多端柔直“高速路”提前投产
中国丝路通,是全球第一家基于微信系统的大型投融资并购项目交流平台,它提供了强大的项目发布与搜索功能、强大的会员通讯录功能,解决了留项目——项目信息驻留问题,留人——群友流动性大问题。
·不得不戳的视频,超震撼▼
哇!大事件正在发生!
云南至广东柔性直流双极低端调试通过,现在正式投产!

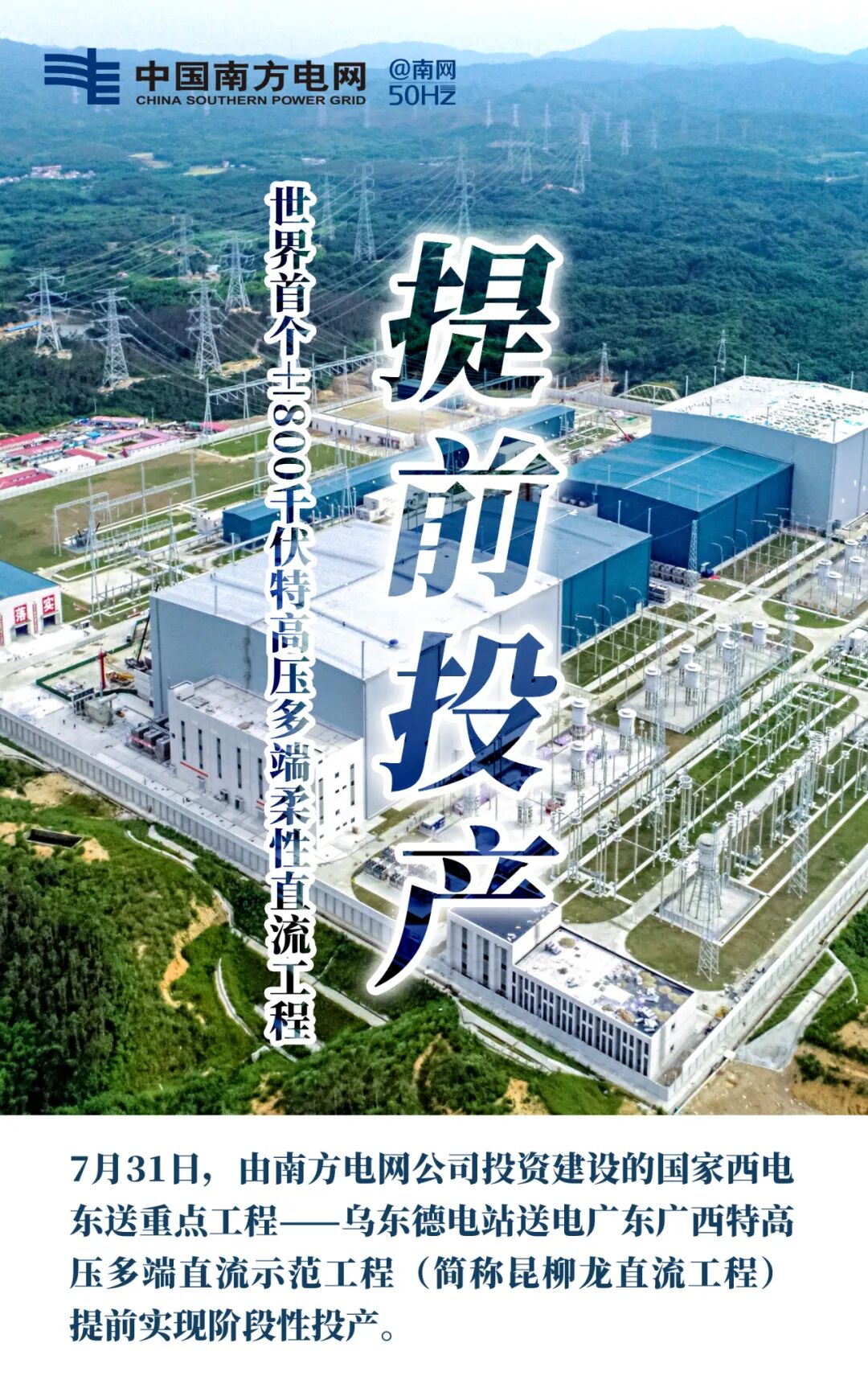

7月31日,由南方电网公司投资建设的国家西电东送重点工程——乌东德电站送电广东广西特高压多端直流示范工程(简称昆柳龙直流工程)提前实现阶段性投产。
这是世界上第一条±800千伏特高压多端柔性直流输电“高速路”,横跨云南、贵州、广西、广东四省区,全长1452公里。它把世界第七大水电站——乌东德电站丰沛的水电源源不断送抵粤港澳大湾区电力负荷中心,为经济快速复苏的大湾区注入强劲的绿色动能。
昆柳龙直流工程主要依托乌东德电站等向广东广西输送云南水电。工程起于云南昆北换流站,分别送电到广西柳北换流站和广东龙门换流站,故简称“昆柳龙”。
空调吹出的风里,竟然有云南水电的味道?
就让昆柳龙建设者们,带你细品昆柳龙直流工程的个中真味!
南方五省区能源结构优化提速
南方电网公司坚决贯彻落实中央“六稳”、“六保”政策部署,成立了工程“攻坚战”指挥部,在建设各方的共同努力下提前1个月投产。

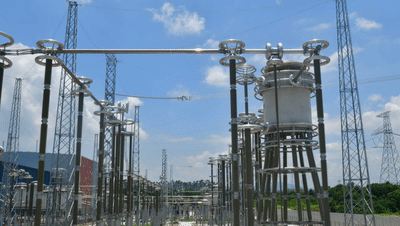

送电容量好比高速公路的通行能力。工程全部建成后,整体送电容量达800万千瓦。届时,南方电网西电东送总能力将超过5800万千瓦。广东、广西受电端容量分别增加500万和300万千瓦。
2019年南方电网西电东送电量2265亿度,清洁能源占比84%。工程全部建成后,每年增加输送西部清洁水电330亿度,相当于减少标煤消耗约1000万吨,减排二氧化碳2660万吨。其中每年预计送电广东200亿度,相当于深圳市一年全社会用电量的五分之一。这将有力消纳云南清洁水电,有效促进广东广西节能减排和大气污染防治,使南方区域天更蓝、水更清、生态环境更美。
工程将为满足“十四五”期间和后续粤港澳大湾区经济发展用电需求奠定坚实基础,为广西经济社会发展提供进一步的电力供应保障,同时将资源优势转化为经济优势,助力云南绿色能源产业发展。
在工程建设的同时,广州电力交易中心协调各方,今年乌东德电站商业运行电量拟全电量参与跨省区市场化交易,交易价格通过市场化方式形成。该中心提前研究交易机制,协调各方明确电站电能消纳、交易机制、价格机制、合同签订模式等问题,保障“电发出”即可“送出”。
“当前广东省经济复苏势头强劲,7月份全省电力负荷两度创下历史新高,用电需求增大。”南方电网广东电网公司电力调度控制中心表示,昆柳龙直流工程阶段性投产,以250万千瓦的能力送电广东,今年预计送来电量超过40亿度,有效增强省内供应能力。

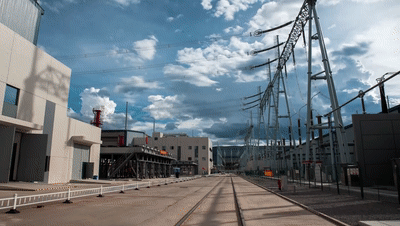

突破柔性直流输电"无人区" 掌握关键核心技术

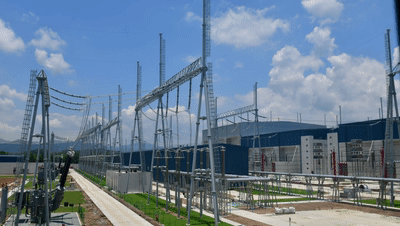

为满足大容量、远距离、高利用率的能量输送,又能确保受电端广东、广西电网的系统安全稳定,工程在世界上首次采用特高压多端混合直流系统,送端是常规直流,两个受端是柔性直流。
中国工程院院士李立浧表示,工程全部建成后将创造十多项世界第一,包括世界上第一个±800kV特高压柔性直流输电工程,世界上单站容量最大的柔性直流输电工程,世界上第一个具备架空线路故障自清除及再启动能力的柔性直流输电工程等。“每项世界第一都可以写一篇大文章。”
这十多项世界第一的背后,是成套设备要从无到有研制而来,大量前所未有的运行方式要逐一破解。电力科研人员为此在输电技术领域的“无人区”开展了一场历时数年的重大核心技术突围战。
南方电网公司牵头,集中南网科研院和超高压公司的技术力量,联合国内科研院所、高校、设备厂家通力合作,围绕特高压柔性直流拓扑结构、控制保护系统以及IGBT元器件、柔性直流变压器等关键设备和核心技术进行攻关。
从概念到具体方案,从研究设计到实施,科研攻关团队在特高压柔性直流、多端直流系统技术、设备制造和试验技术、安装运行技术等领域取得了多项重大突破和技术成果,解决了一批世界级难题。

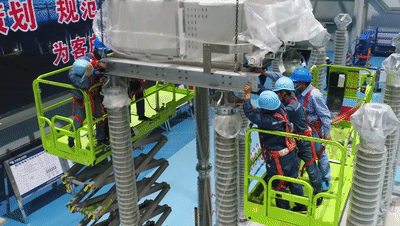

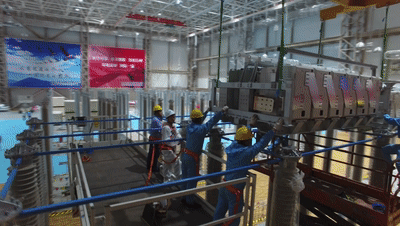

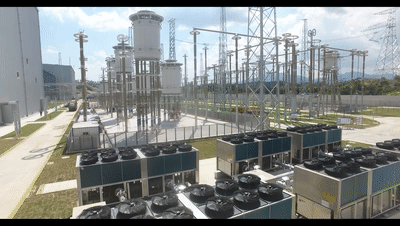

柔性直流换流阀是工程中最为关键的核心设备,被称为工程的“心脏”。如今,世界首个能承受±800千伏特高压的国产“心脏”已在工程中成功研制出来,并在龙门换流站正常“跳动”。其中一些先进技术将被应用到即将建设的海上柔性直流项目,还将被国外厂家借鉴。
供应链产业链齐发力 抢回被耽误时间

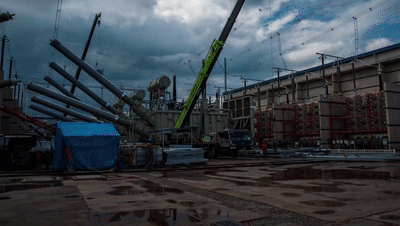

昆柳龙直流工程的建设难度极大。线路平均海拔1300米,高山大岭区域占比54.6%,重冰区占比10.5%,跨越铁路、通航河流、公路、重要电力线等2691回次。工程还首次使用大跨度特高压柔性直流阀厅,屋盖网架总面积为电力建设史上最大。同时,建设者们还要克服沿线地区连续强降雨等自然灾害的影响。
今年年初突如其来的新冠肺炎疫情,让工程一度按下了“暂停键”,大大增加了工程推进的难度。3月份工程全面复工,南方电网公司总部当即成立工程攻坚指挥部,坚持全网一盘棋,一手抓疫情防控,一手抓工程攻坚,运用“云监控”、“云指挥”的方式,协调解决攻坚战工作的重大问题,实时把控项目进度。
超高压公司全力加快主体工程建设;云南电网提前完成乌东德电站送出交流配套工程阶段性投产,为电站首批机组调试和提前投产创造条件;广东、广西电网全力建设配套交流工程和接入线路;贵州电网积极做好沿线地区的相关协调工作。
在工程的带动下,参与建设的企业,包括原材料、电力设备、电力电子器件、设计、施工、监理、检测等在内的电力产业链上下游众多企业,均复工复产达产。仅换流站的物资供应商就达166家。
在攻坚高峰期,工程全线投入11000余人,较原计划增加20%以上。同时新增吸纳沿线建设地区大量人员就业,特别是带动贫困户就业。
经过万余名建设者连续奋战5个月,项目提前实现了阶段性投产。南方电网昆柳龙工程建设者们将再接再厉,一鼓作气加快建设,确保工程明年汛期前如期全部投产。
我们是乘风破浪的南网人!
撰文:张伟雄 窦小兵 辛镇瀚 董跃周
视频制作:李志杰
编辑:黄昕 林丹丹 翁冬莉
图片素材鸣谢:南方电网超高压输电公司、南方电网广东电网能源发展有限公司
文章很好,打赏犒劳作者一下
